Renovación completa del equipamiento electrónico FTTH de la Red Asturcón: 20 nodos primarios pasan de OLT Alcatel 7342 y Ericsson BLM 1500 a una nueva generación dual GPON/XGS-PON, con nuevos enrutadores, nuevo sistema de gestión y migración ordenada de todos los usuarios.
Datos, cifras y planos sacados del pliego de condiciones técnicas del expediente CON 06/2025 (GITPA) · Potru es un proyecto independiente, no afiliado a GIT ni al Principado de Asturias
Cadena completa de la red: ONT → red de acceso pasiva (splitters 1:16 y 1:4) → nodo primario con OLT → red troncal → punto de acceso de operadores. Cambia entre la red actual y la renovada, y pulsa cada elemento para conocer su papel.

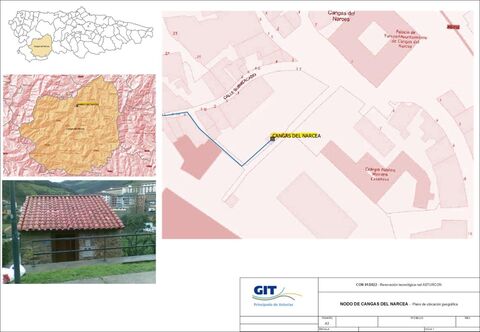

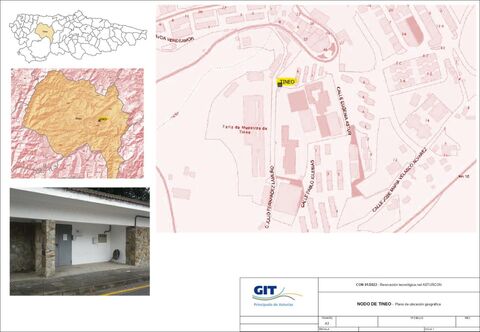

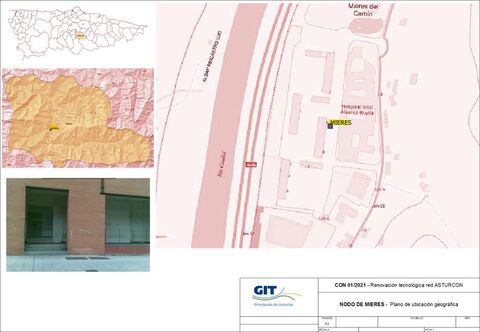

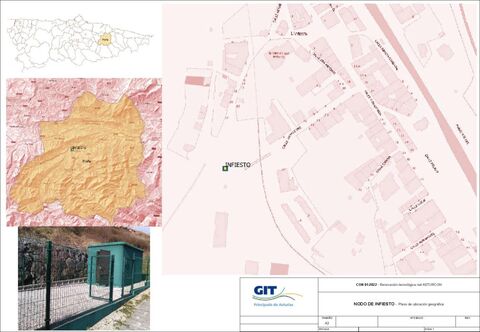

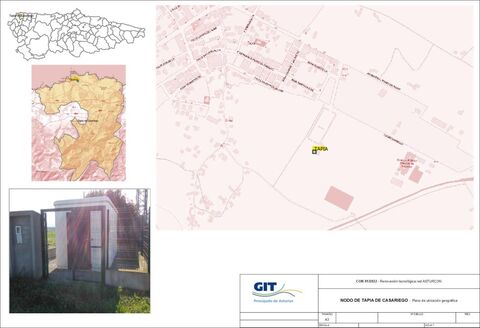

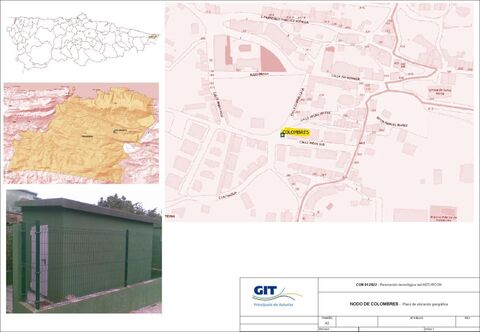

La red está presente en 24 de los 78 concejos asturianos. Los círculos sólidos son nodos primarios (con OLT a renovar); los huecos, nodos secundarios: emplazamientos sin electrónica, solo con repartidores ópticos pasivos colgados de un primario por fibra — la renovación no actúa en ellos. Los puntos pequeños son las poblaciones servidas desde cada nodo. Pulsa cualquier nodo para su ficha o inicia el paseo guiado.

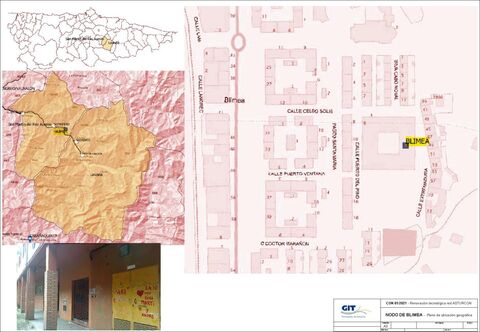

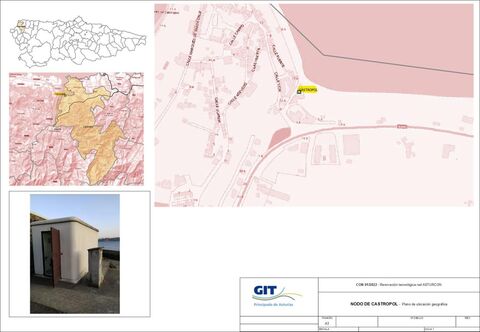

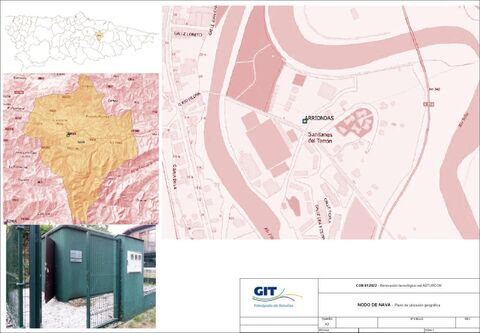

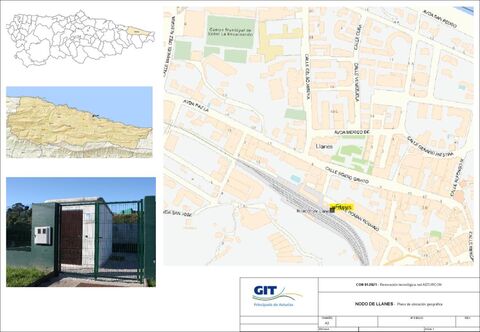

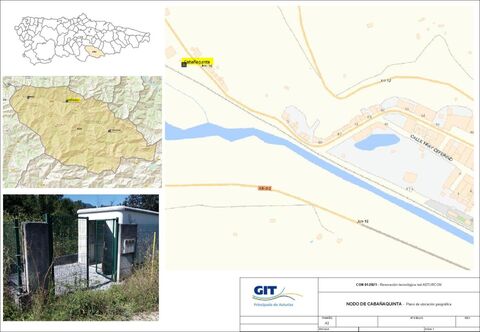

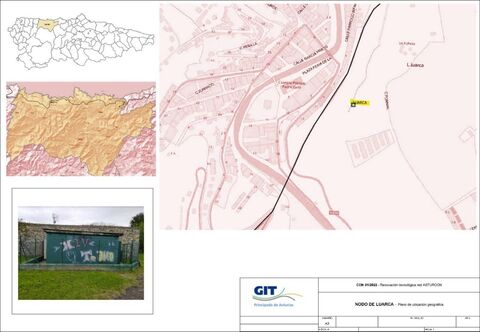

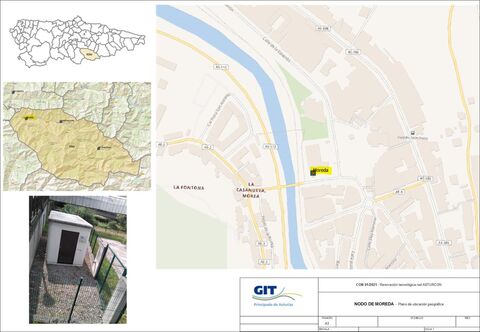

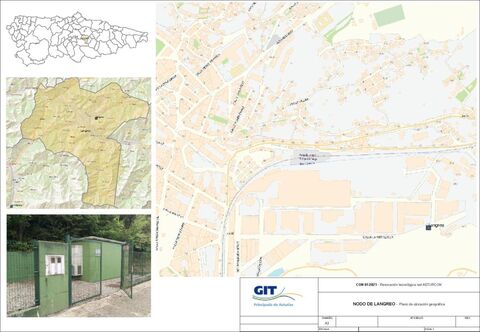

Cada ficha reúne los datos del pliego: plano de ubicación oficial de GIT, equipamiento OLT en producción, ONT en servicio y semanas previstas de renovación (planificación inicial, referida a la firma del contrato). La barra inferior de cada tarjeta sitúa su ventana dentro de las 46 semanas de la Fase 2.
Red FTTH pública, neutra y mayorista, operada por GIT desde 2004 para llevar banda ancha donde la iniciativa privada no despliega. Los operadores minoristas prestan sus servicios (HSI, TVoIP, VoD, VoIP, CATV en RF y telefonía POTS) sobre una misma ONT, con conectividad transparente hasta el PAO.
Terminal activo en el domicilio. Conecta los servicios del operador a la fibra de acometida.
Red pasiva primaria y secundaria. División óptica final 1×4×16 = 64 usuarios/fibra (Cangas del Narcea: 1:32). 806 redes PON.
20 nodos con OLT Alcatel 7342 (R4.8.13) o Ericsson BLM 1500 (R8.4.0), inyección CATV, energía CC, baterías y transmisión.
Sin electrónica: repartidores ópticos colgados de un primario por fibra. El pliego general cita 5, pero las fichas por área detallan 9: Vegadeo, La Caridad y Soto del Barco (O.), Cabranes y Villamayor (SE.) y El Entrego, Sotrondio, Barredos y Pola de Laviana (Nalón).
Fibra propia de gran capacidad o fibra alquilada con CWDM Transmode (5800 / 8133 / 8140) hacia el PAO.
Enrutador Alcatel 7750SR-7 al 100% de ocupación. Jaulas de operadores, pasarelas POTS V5.2 y equipos auxiliares.
2,5 Gbps bajada · 1,2 Gbps subida · compartidos
Una fibra sale de la OLT y un divisor pasivo la reparte entre hasta 64 viviendas. El caudal es del grupo, no de cada casa.
10 Gbps bajada · 10 Gbps subida · compartidos
Misma fibra, mismos divisores, misma canalización. Cambia la electrónica de los dos extremos: la OLT del nodo y la ONT del salón.
Las dos generaciones conviven en la misma fibra porque trabajan en longitudes de onda distintas. Por eso la migración puede hacerse nodo a nodo y usuario a usuario, sin apagar la red: mientras a un vecino ya se le ha cambiado la ONT, el de al lado sigue en GPON sobre el mismo cable.
⚠ Esta figura no sale del pliego. Las bandas son las que fijan las normas ITU-T G.984.2 (GPON) y G.9807.1 (XGS-PON); el vídeo RF, la G.984.5. El pliego CON 06/2025 nombra las tecnologías, no necesariamente sus longitudes de onda. Se rotula como norma y no como dato del expediente.
Parte fija llave en mano de alcance cerrado + parte variable activada según necesidades. Cada actuación indica los nodos a los que afecta: pulsa un nombre para abrir su ficha.
Para migrar usuarios cuyas ONT no tienen capacidad suficiente (p. ej. Alcatel I-221E-A, limitada a 100 Mbps). Se entregan nodo a nodo, en el momento de su migración.
Para sustituir ONT incompatibles con el nuevo equipamiento, según el calendario de migración de cada nodo.
Primeros terminales de 10 Gbps simétricos compatibles con la nueva plataforma.
Expansión de la red a nuevas zonas de cobertura: número, dimensionado y ubicación según necesidades.
Crecimiento del equipamiento instalado en la parte fija para absorber ampliaciones de la red renovada.
Licencias de uso si la solución las requiere, y servicio de reparación/sustitución de elementos averiados.
Nada se corta hasta superar todas las pruebas de conformidad, y cada nodo dispone de procedimiento de retorno a la situación anterior.

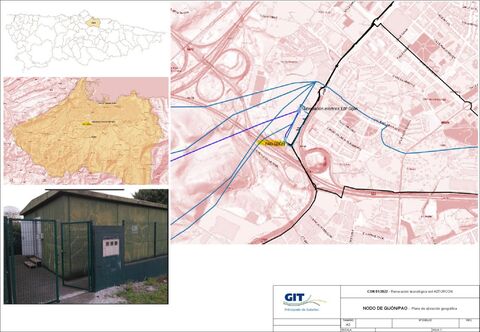

Replanteo conjunto, instalación de los 2 enrutadores (PAO Gijón y Mieres), nodo de pruebas en GIT Oviedo, nuevos gestores de elementos y adaptación de los OSS. Pruebas de compatibilidad con las ONT en producción, conformidad de ONT GPON y XGS-PON nuevas y de la combinación GPON/XGS-PON. Formación de hasta 15 personas (mín. 25 h). Superar todas las pruebas es condición indispensable para continuar.

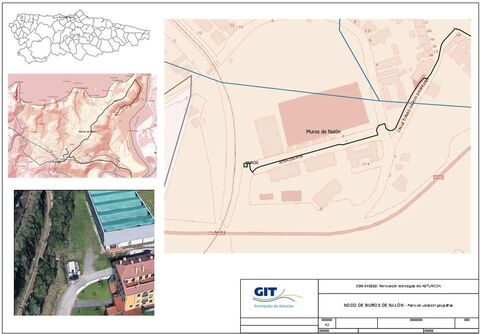

Instalación del nuevo equipamiento nodo a nodo, comenzando por Muros de Nalón como piloto y siguiendo por los nodos cabecera de cada área. GIT migra a los usuarios; el adjudicatario suministra las ONT GPON de sustitución y los repuestos. La duración por nodo depende de las ONT en servicio:
Activación de la parte variable: licencias de uso, servicio de reparación y sustitución de averías, hasta 5 nodos nuevos, ampliaciones de capacidad, consultas y asesoramiento técnico de nivel 3, y suministro de ONT GPON adicionales y ONT XGS-PON.
